西部供水工程二期(公司部分)進展情況

日期:2016-01-08 14:43    來源: 未知

 一、   凈水廠工程

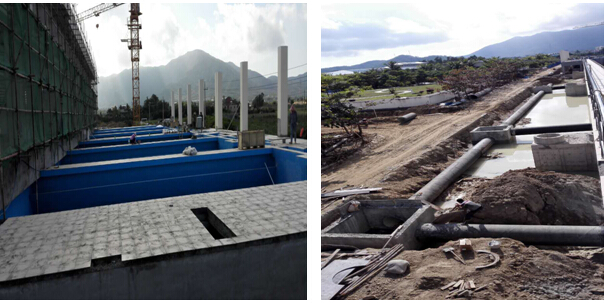

凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池、清水池和20萬噸/日規模的V型濾池和外電源。

★截至201616日,已完成主體工程和調試運行的工藝設備管道安裝,未完成部分:廠區溢流管線、儀表自動化等安裝工程,土建工程裝修。

20151231日至201616日,設備安裝:安裝DN1200混凝土溢流管135m,儀表自動化安裝,完成濾池土建一個系列裝修。



二、清水管工程

清水設計管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。

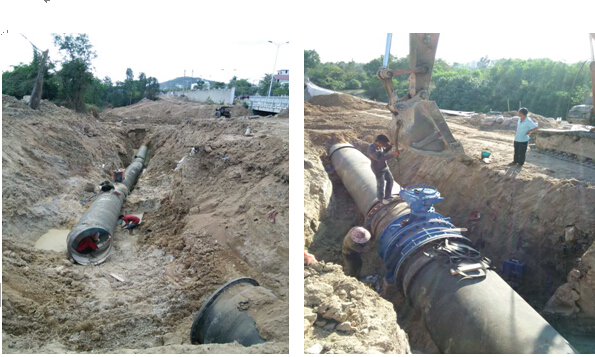

★截至201616日,清水管工程共計完成管道安裝25.73km,占設計管線總長99.77%,未完成0.06km。其中崖州區管道安裝已全部完成,天涯區完成管道安裝18.13km,占其轄區內設計管線總長99.67%。 未完成部分有三個施工點:①布甫小學鐵路頂涵20m;②紅塘布福村40m。管材進場25.79km,占管線總長100%,其中球墨鑄鐵管進場23.88km,占設計管線總長92.60%;鋼管進場2014m,占設計管線總長7.4%。(本統計不含管線變更長度增加部分)

20151231日至201616日,清水管工程小計完成管道安裝0.153km,占設計管線總長0.59%。鋼管進場36m,占設計管線總長0.14%。合計管材進場占設計管線總長100%

(一)崖州區段施工情況(1231-16日)

裝管施工已全部完成。

(二)天涯區段施工情況(1231-16日)

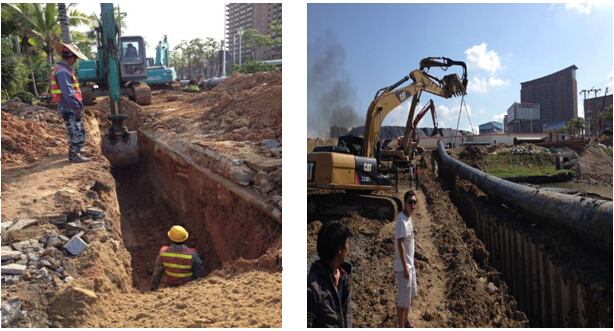

天涯區完成桶井村、紅塘村等區域部分管道安裝,長度153m,其中球墨鑄鐵管安裝81m,鋼管安裝72m



三、增補子項目

鳳凰路項目管線總長6.7km,目前開工為鳳凰加油站至新一中段5km,主要采用DN1000球墨鑄鐵管。

★截至16日,鳳凰路項目共計完成管道安裝4.402km,占開工段管線總長88.04%。球墨鑄鐵管材進場4.614km,鋼管進場0.7km,管材進場占開工段管線總長106.28%。

1231日至16日,鳳凰路項目共計完成管道安裝0.414km,占開工段管線總長8.28%。球墨鑄鐵管材進場60m,占開工段管線總長1.2%





責任編輯:三亞環農集團
