西部供水工程二期(公司部分)進展情況

日期:2016-01-04 16:24    來源: 未知

 一、   凈水廠工程

凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池、清水池和20萬噸/日規模的V型濾池和外電源。

★截至1230日,已完成主體工程和調試運行的工藝設備管道安裝,未完成部分:廠區溢流管線、儀表自動化等安裝工程,土建工程裝修。

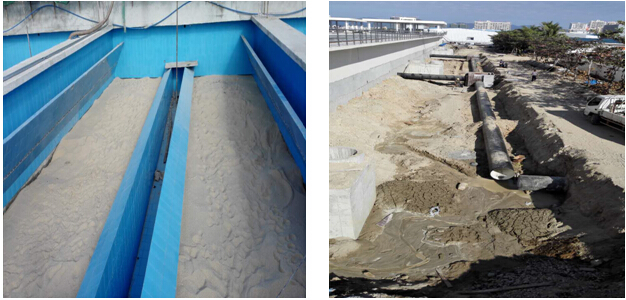

1224日至1230日,設備安裝:①全部完成濾池濾砂裝填,②完成清水池DN800鋼管連接管80m,③完成清水池DN1600出水鋼管連接管10m



二、清水管工程

清水設計管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。

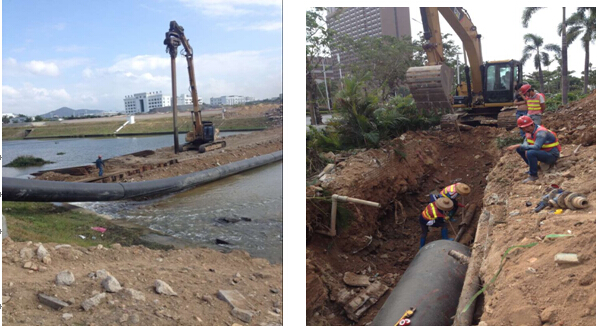

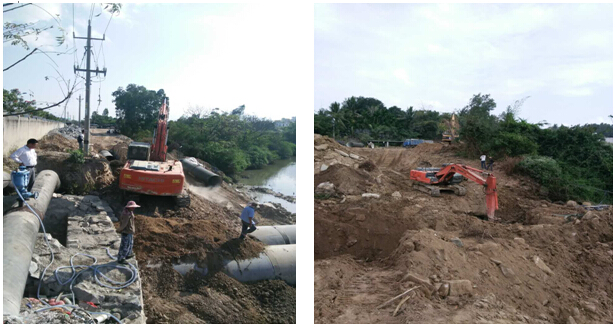

★截至1230日,清水管工程共計完成管道安裝25.66km,占設計管線總長99.5%,未完成0.13km。其中崖州區管道安裝已全部完成,天涯區完成管道安裝18.06km,占其轄區內設計管線總長99.29%。 未完成部分有三個施工點:①塔嶺大村鐵路頂涵30m;②布甫小學鐵路頂涵20m;③紅塘布福村80m。管材進場25.79km,占管線總長100%,其中球墨鑄鐵管進場23.88km,占設計管線總長92.60%;鋼管進場2014m,占設計管線總長7.8%。(本統計不含管線變更長度增加部分)

1224日至1230日,清水管工程小計完成管道安裝0. 177km,占設計管線總長0.69%。鋼管進場18m,占設計管線總長0.07%,球墨管進場0米。 合計管材進場占設計管線總長100%。

(一)崖州區段施工情況(1224-1230日)

裝管施工已全部完成。

(二)天涯區段施工情況(1224-1230日)

天涯區完成桶井村、紅塘村等區域部分管道安裝,長度177m,其中球墨鑄鐵管安裝142m,鋼管安裝35m。



三、增補子項目

鳳凰路項目管線總長6.7km,目前開工為鳳凰加油站至新一中段5km,主要采用DN1000球墨鑄鐵管。

★截至1230日,鳳凰路項目共計完成管道安裝3.988km,占開工段管線總長79.76%。球墨鑄鐵管材進場4.554km,鋼管進場0.7km,管材進場占開工段管線總長100.51%。

1224日至1230日,鳳凰路項目共計完成管道安裝0.355km,占開工段管線總長7.1%。球墨鑄鐵管材進場102m,占開工段管線總長2.04%,鋼管進場214米,占開工段管線總長4.28%



責任編輯:三亞環農集團
